濮陽鋼結構廠房施工方案一
發布時間:2016-7-6 21:47:54   點擊:次   【打印】【關閉

?

濮陽鋼結構--中石鋼構gdlshs.com鋼結構施工方案案例。

?

(一)、現場安裝方案概述

鋼結構工程在結構形式是框架,結合構件形式、重量、就位位置和施工現場實際情況,及現場設置塔吊的各項起重參數性能,工程鋼結構采用綜合安裝方法進行。

1、鋼結構現場安裝方法:

廠房框架柱、梁等構件重量都較輕,吊裝主要采用NK250型25t汽車吊吊裝吊就位。

2、鋼結構現場安裝順序:

鋼結構吊裝采用“先中間、后外側,先柱后梁,先下后上”的原則。在廠房的中間部位先形成一穩定得框架體系,然后向兩端進行推進、對稱安裝其余的鋼柱、鋼梁構件。順序如下圖所示:

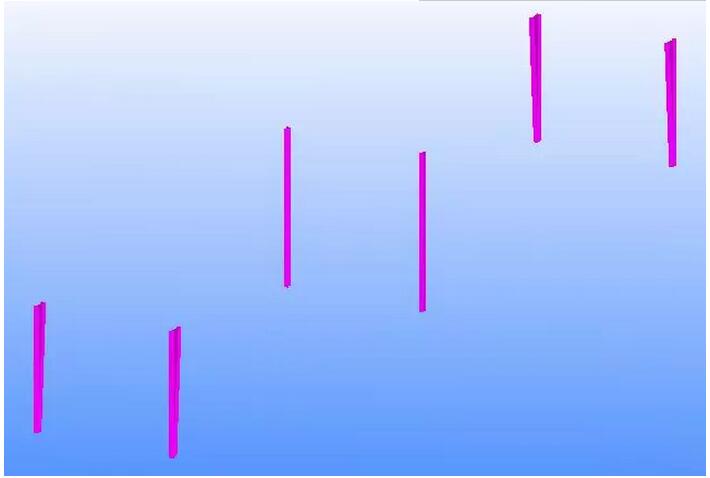

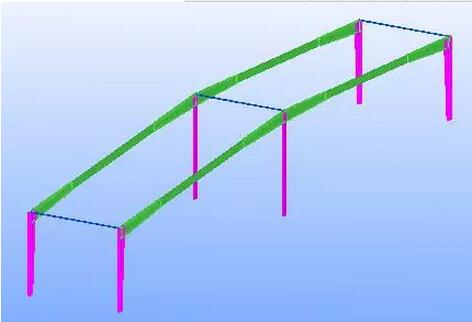

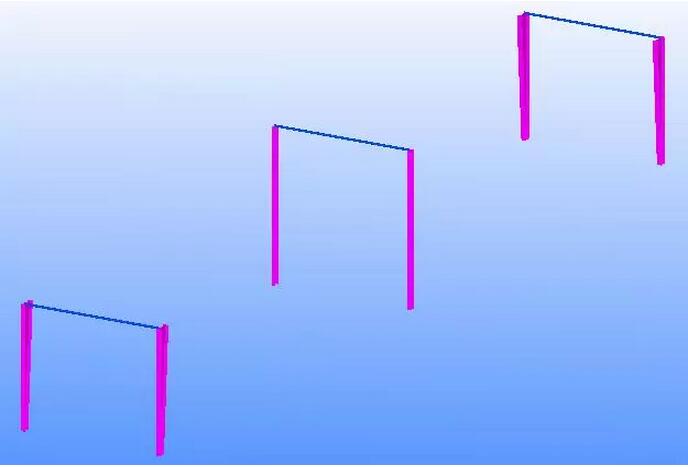

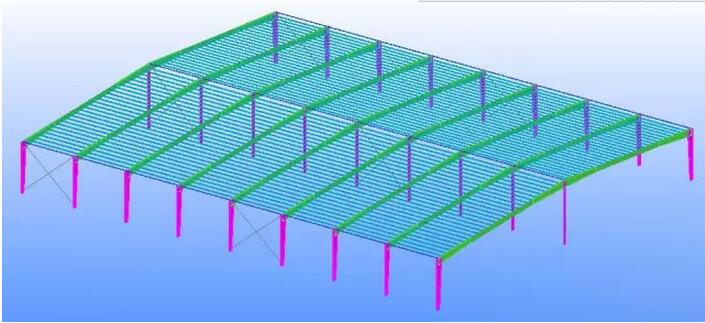

單個廠房施工順序示意圖(從中間向兩端)

(二)主要安裝構件情況分析

本工程的主要構件為鋼柱、鋼梁、檁條、斜撐等構件。鋼材材質為Q345 B。重量都不太重,具體如下:

序號

構件名稱

每根構件重量

1

鋼 ? 柱

約1t左右

2

鋼架梁

約4t左右

3

檁 ? 條

約0.05t左右

4

斜 ? 撐

約0.05t左右

(三)起重設備選擇和布置

1、起重機的選擇

按現場平面布置圖,共5個鋼結構廠房鋼結構工程需要安裝,結合其起重性能和工況分析,現場配置NK250型25t汽車吊4臺。

主要使用區域及用途如下:

序號

起重設備

數量

主要用途

25t汽車吊

4

鋼構件安裝

2、汽車起重機的工況性能如下表

NK250型25t汽車吊額定總起重量表如下(單位:T):

桿長/m

半徑/m

17.2

24.2

31.2

8

9.6

8.45

7.0

10

6.3

6.7

5.6

12

4.3

5.0

4.65

14

3.1

3.7

3.9

16

?

2.8

3.0

(四)鋼結構安裝工藝

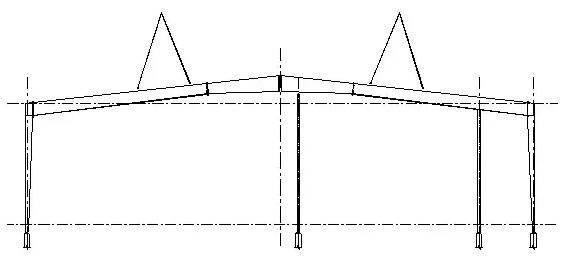

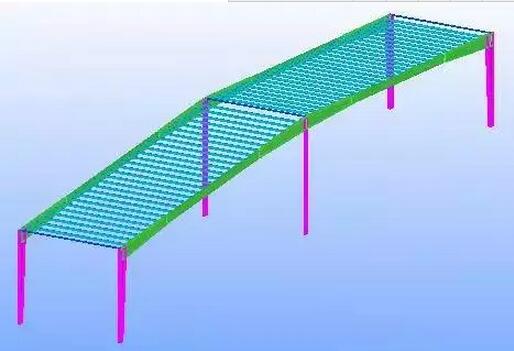

1、安裝工藝整體流程(以冷凍庫為例)

地腳螺栓復測 → 鋼構件卸車 → 構件進場檢驗 → 汽車吊直接吊裝就位 → 地腳螺栓臨時緊固 → 纜風繩臨時拉結穩固 → 鋼柱軸線位置、垂直度調整 → 鋼柱螺栓和柱腳壓板緊固、焊接 → 下一鋼柱安裝 → 鋼柱間系桿安裝 → 形成穩定的格構體系 → 鋼屋架地面拼裝成整體并雙機抬吊就位,組成鋼屋架 → 兩側對稱安裝柱、屋架體系 → …… → 以此類推 → 安裝完成,結構驗收。

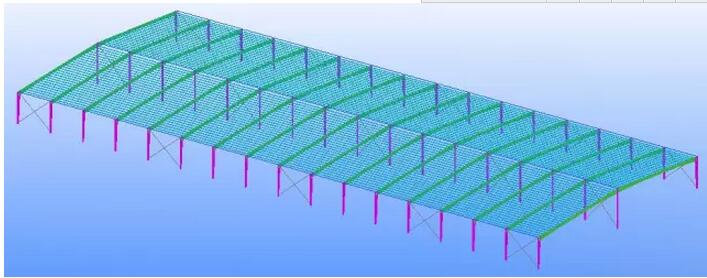

2、鋼結構安裝區域劃分

本工程共有肉類冷凍、肉類市場、蔬菜儲藏、蔬菜市場、敞開式銷售區五部分,按照施工流水段的劃分,共分為五個區域,具體劃分區域如下圖所示。

3、鋼結構整體安裝順序

按照工程總體部署,擬安排兩個施工隊同時進行施工,五個區域的整體施工順序為:一區、二區 …… 五區。

對于同一個廠房,鋼構件安裝順序采用以“減少誤差,從中間向兩端”的方法進行安裝。

4、鋼結構安裝順序(以冷凍庫為例)

(1)、安裝一排鋼柱。

(2)、安裝二排鋼柱。

(3)、安裝鋼柱之間連梁(或系桿)。

(4)、使用雙機抬吊安裝一榀鋼屋架。

(5)、使用雙機抬吊安裝二榀鋼屋架。

(6)、安裝兩榀屋架之間的檁條,形成穩定的框架體系。

(7)、繼續安裝下一榀剛架的鋼柱、連梁、屋架、檁條。

(8)、按上述順序依次繼續安裝屋架,柱間支撐也穿插著進行安裝。

(9)、繼續進行安裝。

(10)、屋架安裝完成。

?

5、柱間支撐安裝

柱間支撐與鋼柱采用節點板螺栓連接和焊接連接相結合的方式,制作及鋼柱安裝偏差對其安裝可能有較大的影響,柱間支撐在工廠內整榀拼裝完后整體運輸?shù)浆F(xiàn)場進行安裝。柱間支撐吊裝重量較輕,可以利用25噸汽車吊進行吊裝。

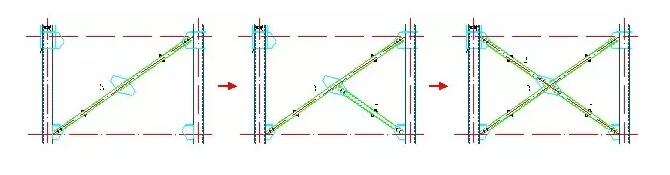

交叉式柱間支撐的吊裝順序如下:

吊裝時,分為三個單體1、2、3分別吊裝。三個單體均為平面桁架結構形式,吊裝為整體吊裝。安裝時先安裝3,而后用手拉葫蘆拉到鋼柱上臨時固定,而后安裝1,連接3和1的節點,拆除手拉葫蘆,后安裝2。整體吊裝的三個單體桁架采用25T汽車吊4點吊裝。

6、屋架梁的安裝

(1)、過長鋼架吊裝防變形措施

鋼架長56米,為防止較長鋼架在起吊過程中變形,較長構件的吊裝采取雙機抬吊、四點吊裝的方法,四點吊裝起吊時四點同步受力,吊點距離保證在6米左右,這樣起吊過程中鋼架可達到均勻受力,在吊裝過程中可保持設計尺寸,合乎規范要求。具體如下圖所示:

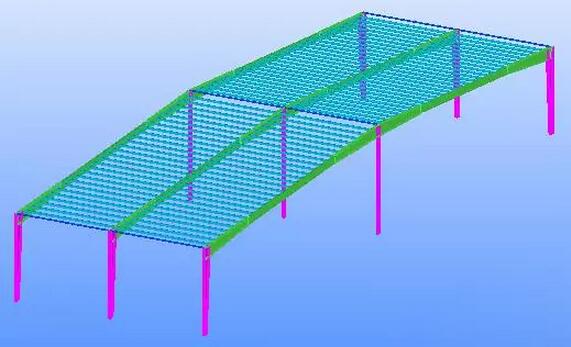

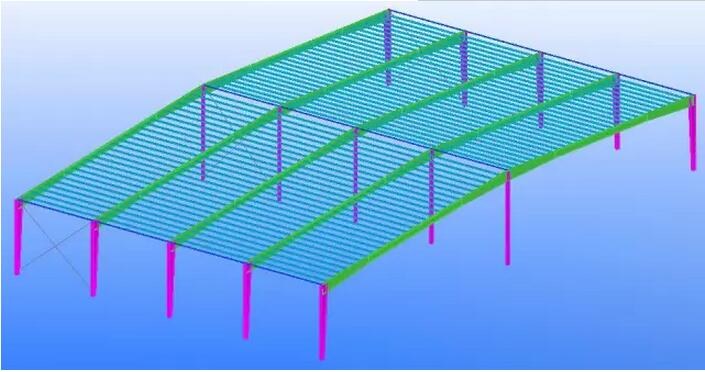

雙機抬吊鋼屋架吊裝示意圖

(2)、吊裝機械及施工措施

屋架鋼梁吊裝時,在鋼絲繩上串聯一個手拉葫蘆,以調整鋼梁在空中的姿態。

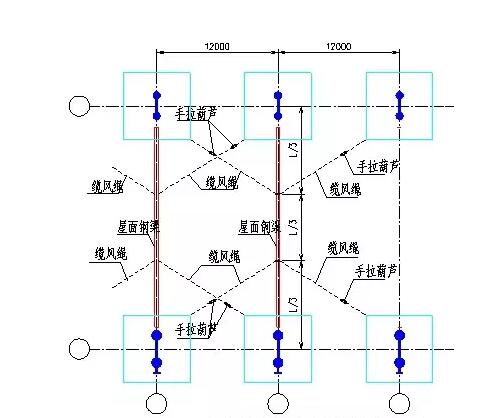

屋面鋼梁吊裝到位后,在松鉤之前應連接相關屋面鋼檁條等,使之形成一個空間框架的穩定結構。如果不能在松鉤之前安裝屋面鋼檁條,為防止屋架鋼梁歪扭,應拉設纜風繩。纜風繩在吊裝之前固定到屋架鋼梁上,共設四根,拉設位置在鋼梁長度的1/3處,下面拉設在附近的鋼柱柱腳。纜風繩選用Ф13.5mm,使用1T手拉葫蘆拉緊。屋面主鋼梁間連梁安裝后,即可拆除纜風繩。

?

?

???由于鋼柱安裝有一定的允許偏差,且屋架梁與鋼柱采用高強度螺栓連接,因此安裝時,當?shù)跹b到位后,采取先連接一頭(但不緊固),另一頭如果能直接連接,則直接連接到位,如偏差過大,應調整鋼柱纜風繩,調整屋面梁高度間距,但鋼柱本身偏差應符合規范要求。

中石首頁 焊接鋼結構柱 焊接鋼結構梁 鋼結構建筑工程 裝配式鋼結構建筑 公司動態 關于中石 聯系中石
Copyright ? 2015-2016 gdlshs.com 版權所有
地址:河南省濮陽市清豐縣人和大道162號中石集團工業園
備案編號:豫ICP備2023035292號 電話:0393-4808454
服務熱線:13703488064 郵箱:zylxy@foxmail.com
關閉
0393-7711108
13938318580

主站蜘蛛池模板: 壶关县| 乾安县| 福贡县| 收藏| 夏邑县| 汽车| 乌海市| 务川| 遂宁市| 辽宁省| 青龙| 曲靖市| 西青区| 宜宾市| 溧水县| 天长市| 洪江市| 当涂县| 闽侯县| 甘洛县| 平舆县| 古田县| 房山区| 襄汾县| 通州区| 平武县| 东辽县| 福清市| 屯昌县| 余江县| 云阳县| 晋城| 咸宁市| 中山市| 永福县| 晋宁县| 会宁县| 丹东市| 香港 | 宁陵县| 准格尔旗|
